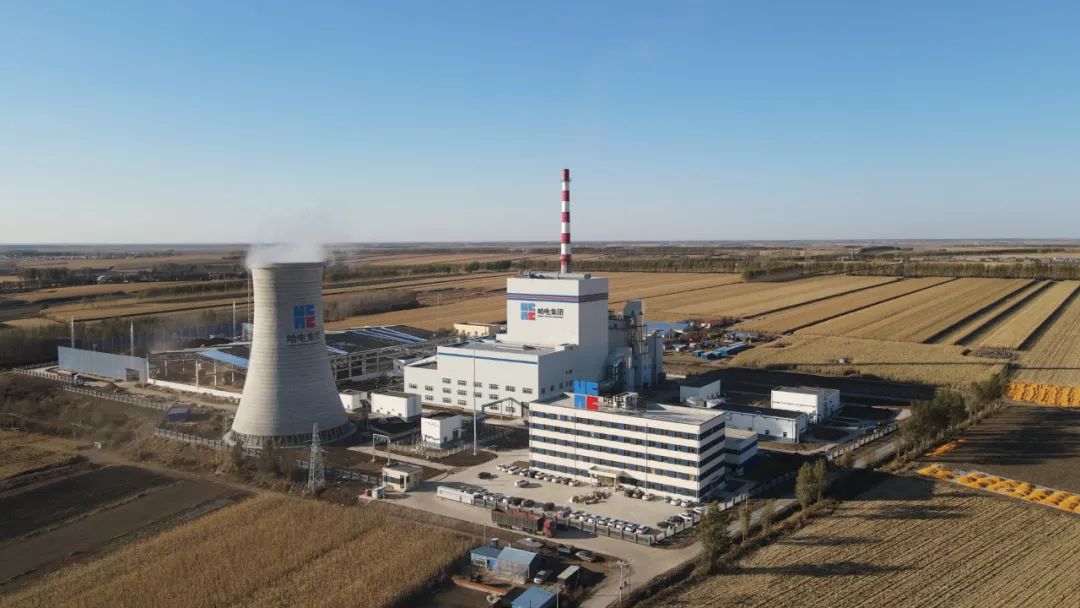

10月12日破晓2时46分,,,,尊龙凯时集团国际公司总承包的望奎县1×40MW农林生物质热电联产项目机组顺遂完成72+24小时满负荷试运行事情,,,,试运行时代平均负荷39.08MW,,,,平均负荷率98%,,,,各项参数正常,,,,装备运行稳固,,,,标记着机组已经具备商业运营条件。。。。。

项目开工以来,,,,在国际公司协同指挥及各参建单位配合起劲下,,,,项目团队承继“许党报国、刷新立异、字斟句酌、勇攀岑岭、无私贡献”的尊龙凯时精神,,,,扎实做好各项事情,,,,先后高标准高规格实现机组吹管一次乐成、倒送电一次乐成、锅炉燃烧一次乐成、并网发电一次乐成、72+24小时满负荷试运等主要里程碑,,,,获得业主方和外地政府的充分认可。。。。。

为确保此次试运行事情顺遂完成,,,,项目团队高度重视,,,,逐日召开机组调试聚会,,,,细化调试日妄想,,,,实时掌握各事情项完成情形并梳理保存的问题,,,,同时针对重点问题实时召开专项聚会协调解决。。。。。项目执行历程中,,,,项目部多次战胜疫情管控造成人力欠缺的难题,,,,各专业工程师下沉项目执行一线,,,,直接加入机组调试与施工事情。。。。。在国际公司和各参建单位的团结协作、亲近配合下,,,,机组顺遂完成72+24小时满负荷试运行。。。。。
项目接纳尊龙凯时投资、尊龙凯时承包、尊龙凯时制造、尊龙凯时运营的执行方法,,,,是尊龙凯时集团在生物质发电领域周全结构的主要一步。。。。。接下来,,,,国际公司将在做好项目收尾事情的同时,,,,起劲总结生物质项目执行履历,,,,一连深挖新能源发电领域市场,,,,向着实现公司“12355”生长目的勇猛前进,,,,以优异效果迎接党的二十大胜利召开。。。。。
