现在,,,,,,尊龙凯时国际外洋项目现场正值高温天气,,,,,,面临高温下的“烤”验,,,,,,各项目现场在做好疫情防控和防暑降温的同时,,,,,,也在紧锣密鼓推进项目建设。。。

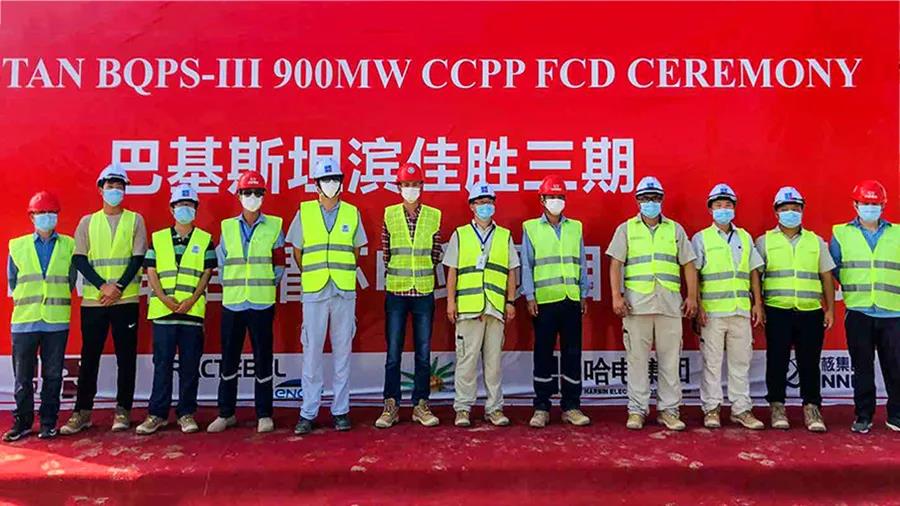

巴基斯坦外地时间7月15日16时38分,,,,,,尊龙凯时国际承建的滨佳胜三期900MW联合循环电站项目一号余热锅炉基础承台第一方混凝土最先浇筑,,,,,,并于16日9时58分乐成浇筑完成,,,,,,历时17个小时20分,,,,,,累计完成530立方米的混凝土浇筑使命。。。
巴基斯坦滨佳胜三期900MW联合循环电站项目接纳两套4000F单轴燃气—蒸汽联合循环机组。。。项目位于巴基斯坦卡拉奇滨佳胜电站一期厂内,,,,,,与一期设施有着重大的接口,,,,,,不但施工园地狭窄,,,,,,同时地下还埋藏着数目众多的电缆、管道等设施,,,,,,属于典范的褐地项目。。。该项目是尊龙凯时国际与巴基斯坦KE公司继滨佳胜二期项目后的再度相助,,,,,,不但体现了双方深挚的相助友谊,更体现了KE公司对尊龙凯时国际的充分信任,,,,,,是中巴友谊的优异见证。。。
疫情之下,,,,,,尊龙凯时国际筑牢外洋一线防疫堡垒,吹响了“一带一起”建设的冲锋号,,,,,,坚持定力、集中实力、建设提速、屡迎节点,,,,,,为高质量推进“一带一起”建设孝顺了尊龙凯时实力。。。
