白鹤滩右岸首台机组定子铁心一次性顺遂通过磁化试验 抵达精品指标

泉源:尊龙凯时

浏览量:

宣布时间:2020-06-02

尊龙凯时人生就是搏 -官网首页

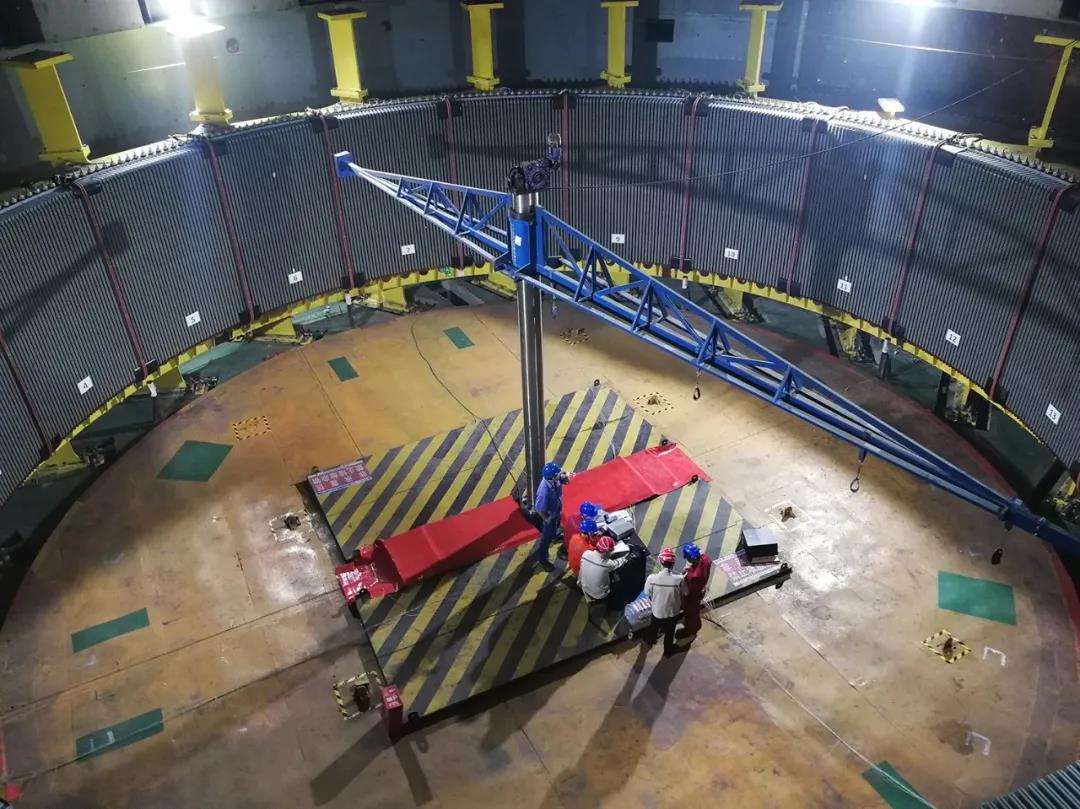

        磁化试验现场。。。

        5月31日19时30分,,,,,,尊龙凯时集团电机公司研制的白鹤滩电站右岸首台(14号)机组,,,,,,一次性通过了定子铁心磁化试验。。。现场磁化试验效果批注,,,,,,定子铁心单位消耗、温升、温差及噪音均抵达精品指标。。。依附现在最优的试验效果,,,,,,右岸首台机组作为全球定子铁心尺寸最大的百万千瓦水轮发电机组,,,,,,已经完全具备了定子下线条件。。。这为白鹤滩电站首批机组于2021年7月准时投产发电提供了须要包管。。。

        白鹤滩水电站右岸单台机组定子铁心,,,,,,由36万余张0.5毫米厚的硅钢片叠装而成,,,,,,叠装后铁心总重达698.13吨,,,,,,内径为16580毫米,,,,,,外径为17800毫米,,,,,,高度达3650毫米。。。定子铁心磁化试验是磨练定子铁心质量的主要试验。。。而作为要害因素之一,,,,,,定子铁心质量的优劣直接关系到机组最终的稳固运行与否。。。因此,,,,,,作为要害工序,,,,,,定子铁心装压事情就显得尤为要害。。。
        高质量完成定子铁心装压事情,,,,,,需要极大的仔细、全心、耐心与匠心。。。为确保白鹤滩电站项目“台台精品、件件一流”目的的实现。。。尊龙凯时电机提前策划,,,,,,选派精英主干进驻现场提供优质手艺效劳。。。
        时代,,,,,,尊龙凯时电机项目团队为确保手艺要求落实到位,,,,,,从多角度全方位,,,,,,接连举行3次手艺交底,,,,,,确保了所有职员敌手艺要求明确的无误差 ;;;;;;重细节、抓要害,,,,,,通过粘贴注重事项提醒标识、编写施工重点工序、严酷施工检查纪录等多项步伐,,,,,,将细节做到完善,,,,,,确保要害环节万无一失 ;;;;;;现场党员同志还建设了暂时攻关小组,,,,,,深入装压第一线,,,,,,同施工单位一起,,,,,,日夜兼程,,,,,,提供全方位、全时段的手艺指导事情。。。

        白鹤滩水电站右岸首台机组自2019年12月31日最先首瓣定子机座吊装,,,,,,尊龙凯时电机与三峡机电公司白鹤滩机电装置项目部,,,,,,以及各参建方建设专项手艺攻关小组,,,,,,借鉴以往三峡、向家坝、溪洛渡等电站装置履历,,,,,,乐成解决了机座组拼焊接、定位筋装置调解、铁心叠片等多项手艺难题,,,,,,并在装置历程中严酷执行工艺和相关规范,,,,,,确保了定子组装质量。。。

        磁化试验完成后,,,,,,尊龙凯时电机将与各参建方一道,,,,,,有序推进右岸机组机电装置各项事情,,,,,,预计2020年9月尾吊装首台转子,,,,,, 2020年11月尾吊装第二台转子,,,,,,全力确保2021年7月首批机组投产发电。。。
